4. Руководитель рабочей группы проекта. Отвечает за получение требуемых результатов в запланированные сроки и выполняет следующие основные функции: планирует, организовывает, координирует и контролирует деятельность рабочей группы; по указанию Руководителя проекта выполняет другие задачи по управлению группой в интересах проекта.
5. Ответственный исполнитель (Исполнитель). Отвечает за решение поставленных ему в рамках проекта задач в требуемые сроки и с требуемым уровнем качества.
Все проектные роли должны быть описаны в Уставе (Паспорте) проекта (см. Приложения 1112) и Матрице ответственностей проекта (см. Приложение 7.) Описание проектной роли должно содержать: функции, обязанности, полномочия и ответственности.
Для повышения эффективности управления проектом организуется офис проекта (проектный офис), имеющий, как правило, отдельное помещение и обеспеченный всеми необходимыми ресурсами и программно-техническими средствами. В проектном офисе размещаются рабочие группы проекта, Руководитель проекта (осуществляет общее руководство офисом) и Администратор проекта (отвечает за всестороннее обеспечение офиса). Офис проекта может быть организован на территории Заказчика, на территории Исполнителя, а также одновременно и у Заказчика, и у Исполнителя.

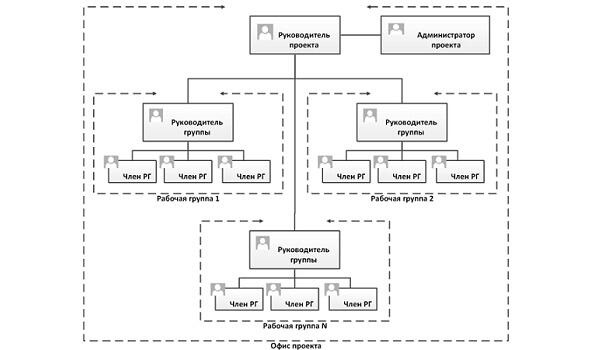

Рисунок 2.2. Типовая структура офиса проекта
3. Процесс управления проектом
3.1. Управление содержанием проекта
Целью операций группы управления содержанием проекта является обеспечение нахождения проекта в определенных рамках. Рамки проекта задаются совокупностью предъявляемых к проекту и продукту проекта требований, имеющиеся ограничений, принимаемых допущений и исключений. Цель и рамки проекта определяют совокупность действий (работ), которые необходимо выполнить для достижения цели проекта (получения результатов проекта), которая называется объем проекта. Объем проекта, как правило, подразделяется на: системно-функциональный объем, организационно-географический объем, технический объем и нормативно-методологический объем. Объем проекта вместе с перечнем ограничений, допущений и исключений проекта (Описание объема проекта (см. Приложение 10.)) фиксируется в Уставе проекта.
На основе описания объема проекта формируется иерархическая структура работ (ИСР) проекта (структурная декомпозиция работ (СДР) проекта) структурированный по фазам, этапам и задачам (пакетам работ) перечень всех работ и вех (планируемых результатов и контрольных событий) проекта (вместе элементы ИСР), выполнение которых необходимо для достижения цели проекта. Путем определения зависимостей между элементами ИСР формируется План реализации проекта. На основе плана реализации проекта разрабатывается Календарный графикпроекта (см. п. 2.). План реализации проекта подлежит регулярному уточнению и детализации в рамках процесса управления интеграцией проекта (см. п. 4.). В соответствии с действующей процедурой проведения комплексного план-факт анализа (см. п. 3.4.) осуществляется регулярный мониторинг и контроль результатов проекта.

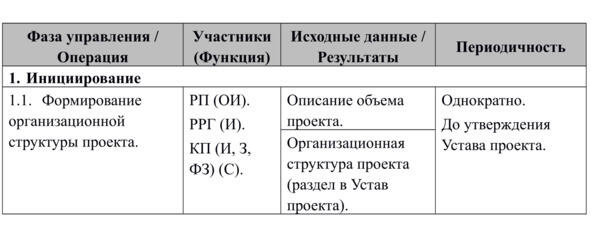

Описание основных операций группы управления содержанием проекта (сгруппированные по фазам управления) приводится в Табл. 3.2.
Таблица 3.2. Операции группы управления содержанием проекта
3.2. Управление сроками проекта
Целью операций группы управления сроками проекта является обеспечение реализации проекта в требуемые (отведенные, целевые) сроки. Требуемые (целевые) сроки реализации проекта (промежуток времени от момента старта проекта до момента достижения его цели) могут задаваться Инвестором директивно (являются одним из ограничений проекта), либо могут определяться исходя из объема проекта, либо исходя из наличия необходимых ресурсов.
На основе Плана реализации проекта и данных о требуемых сроках реализации проекта формируется Календарный график (расписание) проекта календарный график, содержащий структурированные по фазам, этапам и задачам (пакетам работ) перечень всех работ и вех (планируемых результатов и контрольных событий) проекта с зависимостями и привязкой к календарным датам их начала и завершения (для вех даты начала и окончания совпадают). На основе календарного графика проекта формируется План-график проекта. Календарный график проекта подлежит регулярному уточнению и детализации в рамках процесса управления интеграцией проекта (см. п. 4.).
На основе Плана реализации проекта и данных о требуемых сроках реализации проекта формируется Календарный график (расписание) проекта календарный график, содержащий структурированные по фазам, этапам и задачам (пакетам работ) перечень всех работ и вех (планируемых результатов и контрольных событий) проекта с зависимостями и привязкой к календарным датам их начала и завершения (для вех даты начала и окончания совпадают). На основе календарного графика проекта формируется План-график проекта. Календарный график проекта подлежит регулярному уточнению и детализации в рамках процесса управления интеграцией проекта (см. п. 4.).
В соответствии с действующей процедурой проведения комплексного план-факт анализа (см. п. 4.) осуществляется регулярный мониторинг и контроль сроков реализации проекта.

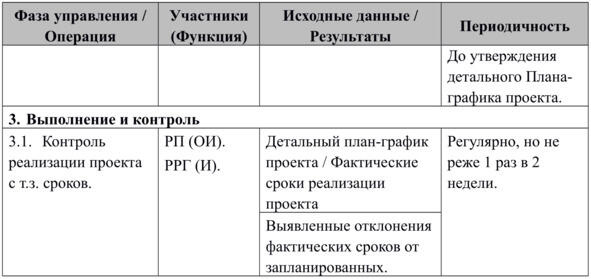

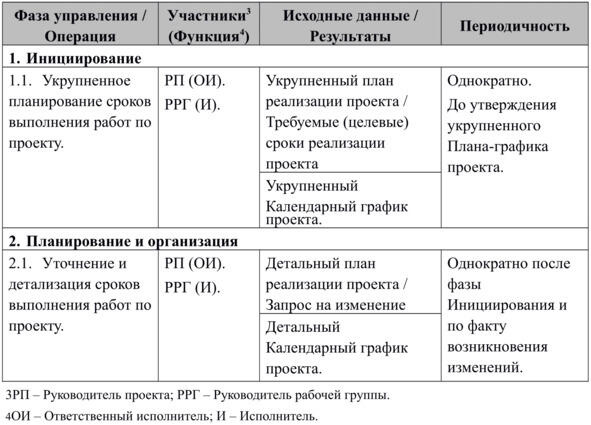

Описание основных операций группы управления сроками проекта (сгруппированные по фазам управления) приводится в Табл. 3.3.
Табл. 3.3. Операции группы управления сроками проекта
3.3. Управление человеческими ресурсами в проекте
Целью операций группы управления человеческими ресурсами в проекте является обеспечение проекта человеческими ресурсами (персоналом) требуемой квалификации и в необходимом количестве. Требования к квалификации персонала определяются в первую очередь объемом проекта, а количество привлекаемого персонала требуемыми сроками реализации проекта.
Исходя из объема проекта и круга заинтересованных лиц формируется организационная структура проекта, которая включается в Устав проекта. В соответствии действующими процедурами Процесса управления персоналом и организационной структурой проекта определяется персональный состав участников проекта (вносится в Устав проекта) и выявляются требуемые вакансии проекта.
На основе данных об объеме проекта, о персональном составе участников проекта и Плане реализации проекта формируется Ресурсный план проекта. Ресурсный план содержит укрупненный (по должностям или компетенциям) и/или детальный (по фамильный) перечень привлеченного в проект и требуемого персонала с привязкой к задачам (пакетам работ) и вехам из Плана реализации проекта. На основе ресурсного плана проекта формируется План-график проекта. Ресурсный план проекта подлежит регулярному уточнению и детализации в рамках процесса управления интеграцией проекта (см. п. 4.).
Привлечение требуемого персонала в проект и его освобождение от участия в проекте осуществляется в соответствии с действующими процедурами Процесса управления персоналом по решению Руководителя проекта по результатам оценивания результатов их работы. На всех участников проектной команды заполняются табели учета фактических трудозатрат в соответствии с действующими процедурами учета трудовых ресурсов (см. Методику ресурсного планирования и учета трудозатрат в проектах).
В соответствии с действующей процедурой проведения комплексного план-факт анализа (см. п. 4.) осуществляется регулярный мониторинг и контроль ресурсной обеспеченности проекта.
Профессиональное развитие, обучение и мотивирование участников проектной команды осуществляется в соответствии с действующими процедурами Процесса управления персоналом.
По завершению проекта команда управления проектом проводит итоговое оценивание работы участников проектной команды и руководителя проекта. По результатам оценивания принимаются решения о премировании согласно действующим процедурам материального стимулирования и о дальнейшем задействовании персонала в проектах.

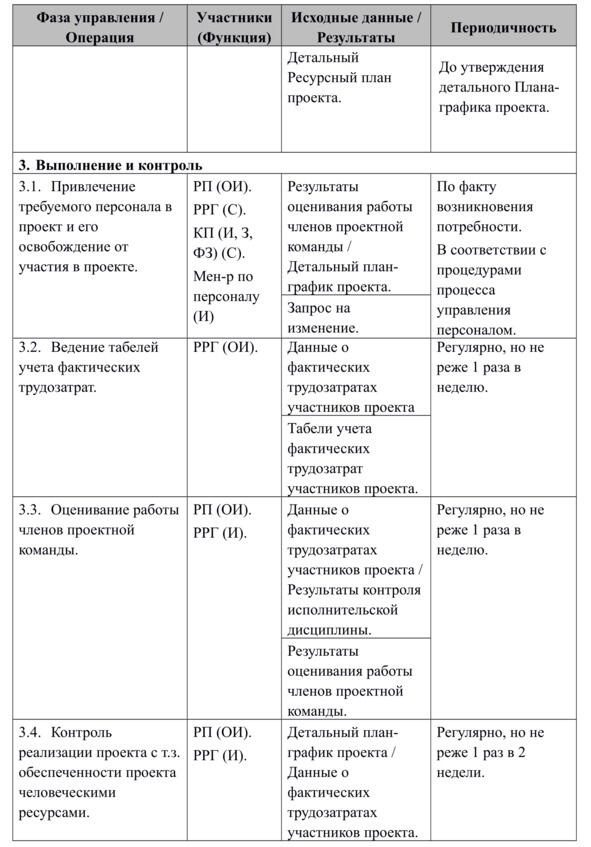

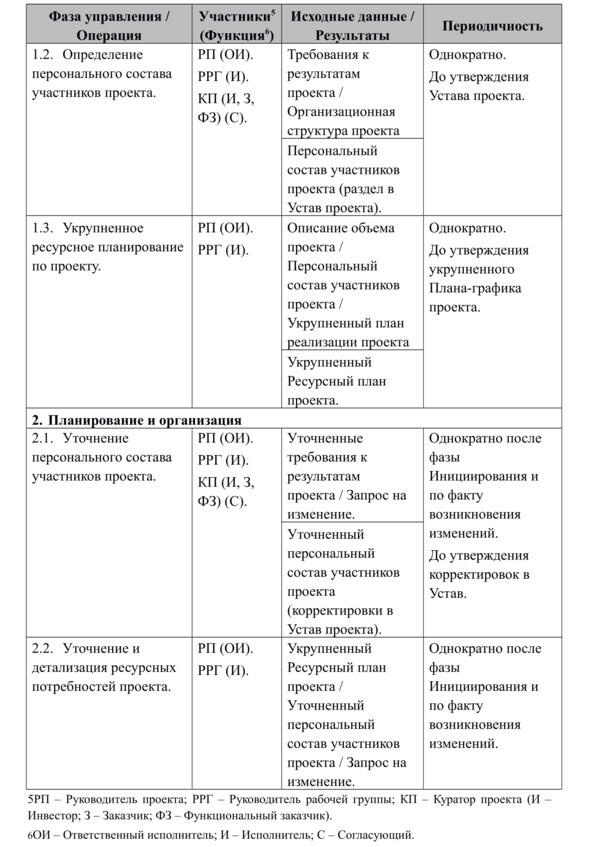

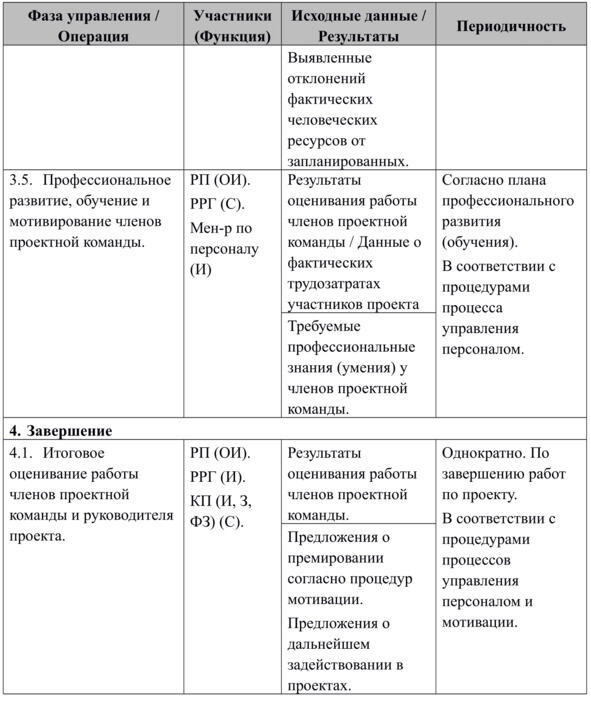

Описание основных операций группы управления человеческими ресурсами в проекте (сгруппированные по фазам управления) приводится в Табл. 3.4.
Таблица 3.4. Операции группы управления человеческими ресурсами в проекте
3.4. Управление интеграцией проекта
Целью операций группы управления интеграцией проекта является обеспечение целостности процесса управления проектом и связанности его операций путем формирования набора обязательных проектных документов и поддержания их в актуальном состоянии на протяжении всего жизненного цикла проекта.
