способность убедительно и четко излагать точку зрения и позицию;
высокий уровень навыков активного и результативного выслушивания;
понимание и рассмотрение различных перспектив в любой ситуации;
сбор существенной и критически важной информации для решения важных проблем и достижения соглашений при сохранении взаимного доверия.
Результативное принятие решений. Это подразумевает способность проведения переговоров и оказания влияния на организацию и команду управления проектом. Ниже представлены некоторые из рекомендаций в отношении принятия решений:
необходимо сосредоточиться на целях, которые предстоит достичь;
необходимо придерживаться процедуры принятия решений;
необходимо изучать факторы среды;
необходимо анализировать имеющуюся информацию;
необходимо развивать личностные качества членов команды;
необходимо стимулировать творческий подход команды к работе;
необходимо управлять рисками.
Управление коммуникациями проекта
Управление коммуникациями проекта включает в себя процессы, необходимые для обеспечения своевременного и надлежащего планирования, сбора, создания, распространения, хранения, получения, управления, контроля, мониторинга и в конечном счете архивирования/утилизации проектной информации. Руководители проектов тратят большую часть своего времени на осуществление коммуникаций с членами команды и с другими заинтересованными сторонами проекта, независимо от того, являются ли они внутренними (на всех уровнях организации) или внешними по отношению к организации. Эффективные коммуникации создают мост между разными заинтересованными сторонами, которые могут иметь различные культурные и организационные предпосылки, различные уровни знаний, а также различные взгляды и интересы, что воздействует или может иметь влияние на исполнение или результаты проекта.
Факторы, которые могут оказывать влияние на выбор коммуникационных технологий, включают в себя:
Срочность получения информации. Необходимо учитывать срочность, частоту и формат предаваемой информации, так как они могут различаться в разных проектах, а также на разных стадиях одного проекта.
Доступность технологии. Необходимо удостовериться в том, что технология, которая требуется для обеспечения коммуникации, является совместимой и доступной для всех заинтересованных сторон на протяжении всего жизненного цикла проекта.
Простота использования. Необходимо удостовериться в том, что выбранные коммуникационные технологии подходят участникам проекта и что при необходимости запланированы соответствующие обучающие мероприятия.
Среда проекта. Необходимо определить, будет ли команда встречаться и действовать очно или виртуально; будут ли члены команды находиться в одном или нескольких часовых поясах; будут ли они для коммуникаций использовать несколько языков; и, в конечном счете, существуют ли какие-либо другие факторы среды проекта, такие как культура, которые могут повлиять на коммуникации.
Секретность и конфиденциальность информации. Необходимо определить, является ли передаваемая информация секретной или конфиденциальной и требуется ли принять дополнительные меры для ее защиты. Также необходимо учесть наиболее подходящий способ передачи такой информации.

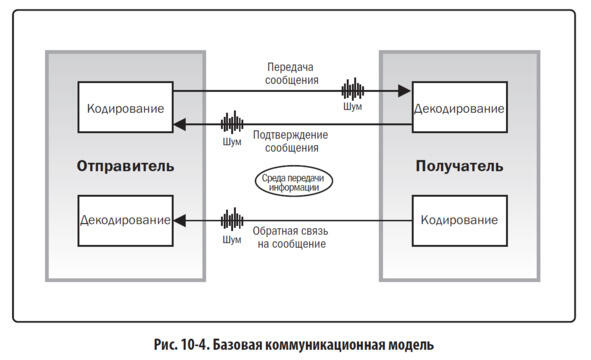

Базовая коммуникационная модель имеет следующую последовательность шагов:
Кодирование. Преобразование (кодирование) мыслей или идей в кодовый язык отправителем.
Передача сообщения. Отправка информации отправителем с использованием информационного канала (среды передачи информации). Передаче этого сообщения могут помешать различные факторы (например, расстояние, незнакомая технология, недостаточная инфраструктура, культурные различия и недостаток дополнительной информации). Эти факторы в совокупности называются шумом.
Декодирование. Сообщение переводится получателем обратно в значимые мысли и идеи.
Подтверждение. После получения сообщения получатель может послать сигнал (подтверждение) о получении сообщения, но это не обязательно означает согласие с сообщением или понимание сообщения.
Обратная связь/ответ. Когда полученное сообщение декодировано и понято, получатель преобразует (кодирует) мысли и идеи в сообщение и передает данное сообщение оригинальному отправителю.
Обратная связь/ответ. Когда полученное сообщение декодировано и понято, получатель преобразует (кодирует) мысли и идеи в сообщение и передает данное сообщение оригинальному отправителю.
Для распространения информации между заинтересованными сторонами проекта используется несколько методов коммуникации. Данные методы могут быть разделены на следующие большие группы:
Интерактивные коммуникации. Между двумя или более сторонами, осуществляющими многосторонний обмен информацией. Данный метод является наиболее эффективным для обеспечения общего понимания определенных вопросов всеми участниками; он включает в себя совещания, телефонные переговоры, мгновенные сообщения, видеоконференции и т. д.
Коммуникации методом информирования без запроса. Информация отсылается определенным получателям, которые нуждаются в ее получении. Данный метод обеспечивает распространение информации, но не гарантирует того, что она будет фактически получена или понята предполагаемой аудиторией. К коммуникациям методом информирования без запроса относятся письма, заметки, отчеты, сообщения электронной почты, факсы, сообщения голосовой почты, блоги, пресс-релизы и т. д.
Коммуникации методом информирования по запросу. Используются для очень больших объемов информации или для очень больших аудиторий и требуют, чтобы получатели обращались к передаваемому содержанию по своему собственному желанию. Такие методы включают в себя интранет-сайты, электронное обучение, базы извлеченных уроков, хранилища знаний и т. д.
Методы и аспекты эффективного управления коммуникациями включают среди прочего:
Модели «отправитель-получатель». Внедрение циклов обратной связи с целью обеспечения благоприятных возможностей для взаимодействия/участия и устранения барьеров коммуникаций.
Выбор средств связи. Зависящий от ситуации выбор того, когда лучше общаться устно, а когда письменно, когда лучше подготовить неформальные заметки, а когда формальный отчет, а также когда лучше поговорить лично, а когда написать по электронной почте.
Стиль написания. Применение действительного либо страдательного залога, структура предложения, подбор слов.
Методы управления совещаниями. Подготовка повестки и работа с конфликтами.
Методы презентаций. Осведомленность о воздействии языка тела и разработка визуальных средств.
Методы организации групповой работы. Достижение консенсуса и преодоление препятствий.
Методы слушания. Активное слушание (подтверждение, уточнение и проверка понимания) и устранение барьеров, которые могут исказить понимание.

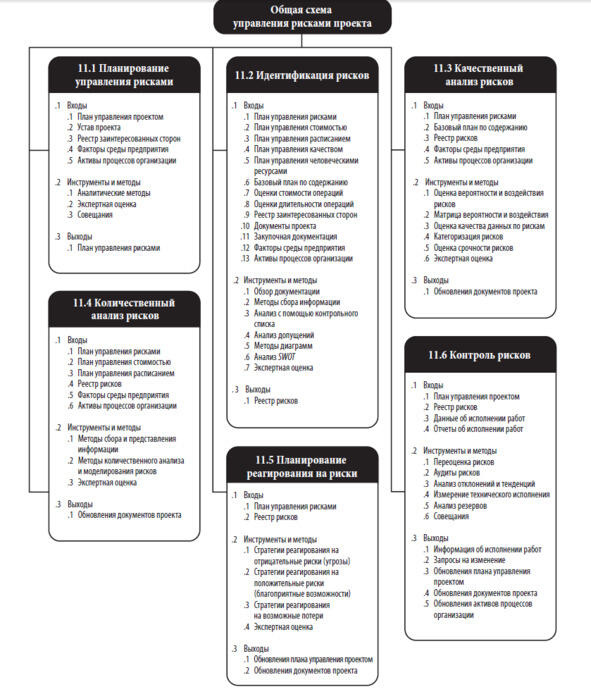

Управление рисками проекта
Управление рисками проекта включает в себя процессы, связанные с осуществлением планирования управления рисками, идентификацией, анализом, планированием реагирования, а также с контролем рисков в проекте. Целями управления рисками проекта являются повышение вероятности возникновения и усиление воздействия благоприятных событий и снижение вероятности возникновения и ослабление воздействия неблагоприятных событий в ходе реализации проекта.
Риск проекта это неопределенное событие или условие, наступление которого отрицательно или положительно сказывается на целях проекта, таких как содержание, расписание, стоимость и качество. Риск может быть вызван одной или несколькими причинами и в случае возникновения может оказать воздействие на один или несколько аспектов.
План управления рисками это компонент плана управления проектом, описывающий, каким образом действия по управлению рисками будут структурироваться и выполняться. План управления рисками включает в себя следующие элементы:
Методология. Определение подходов, инструментов и источников данных, которые будут использоваться для управления рисками в данном проекте.
Роли и сферы ответственности. Определение руководящих членов команды, поддерживающих членов команды, а также членов команды, отвечающих за управление рисками, для каждого вида действий, включенных в план управления рисками, и разъяснение их сфер ответственности.
