Как сдать экзамен PMP (Project Management Professional) - Андрей Береговенко 9 стр.

ППЗ, разработанный вручную руководителем проекта, быстро сопоставляется с рядом рассчитанных ППЗ, представляющих разнообразные сценарии рисков. При расчете значений ППЗ, как правило, используются кумулятивные значения ИВСТ и ИВСР. Хотя данные EVM позволяют быстро получить множество статистических ППЗ, ниже описаны только три наиболее распространенных метода:

 ППЗ для работ ПДЗ, выполненных по заложенным в бюджет ставкам. Данный метод ППЗ использует фактическое исполнение проекта на конкретную дату (благоприятное или неблагоприятное), представленное фактической стоимостью, и предсказывает, что все будущие работы ПДЗ будут выполнены по заложенным в бюджет ставкам. В тех случаях, когда фактическое исполнение неблагоприятно, допущение, что будущее исполнение улучшится, должно быть принято только в том случае, если это подтверждается анализом рисков проекта. Формула: ППЗ = ФС + (БПЗ  ОО)

 ППЗ для работ ПДЗ, выполненных с текущим ИВСТ. Этот метод допускает, что проект продолжится в будущем так же, как он протекал до этого момента. Допускается, что работы ПДЗ будут выполняться на том же уровне кумулятивного индекса выполнения стоимости (ИВСТ), какой был достигнут в проекте к этому моменту. Формула: ППЗ = БПЗ/ИВСТ

 ППЗ для работ ПДЗ с учетом обоих факторов ИВСР и ИВСТ. В данном прогнозе работы ПДЗ будут выполняться с эффективностью, которая учитывает индексы выполнения как стоимости, так и сроков. Данный метод наиболее полезен в случае, когда одним из факторов, влияющих на ПДЗ, является расписание проекта. Вариации данного метода рассматривают ИВСТ и ИВСР в различных соотношениях (например, 80/20, 50/50 или в других пропорциях), в соответствии с мнением руководителя проекта. Формула: ППЗ = ФС + [(БПЗ  ОО) / (ИВСТ x ИВСР)]

Каждый из этих подходов может быть применен для любого конкретного проекта и подавать команде управления проектом сигнал «раннего предупреждения», если ППЗ выходят за рамки принятых допустимых вариаций.

Индекс производительности до завершения (ИПДЗ)

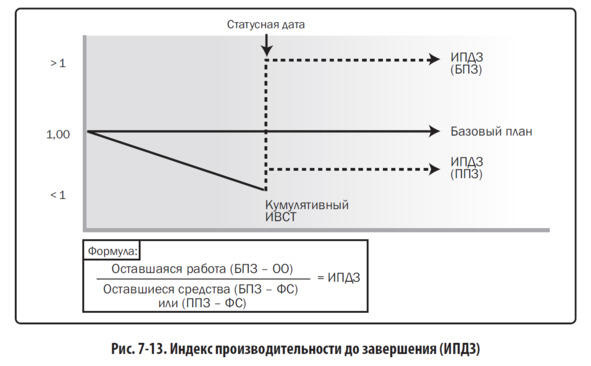

Индекс производительности до завершения (ИПДЗ)  расчетный показатель эффективности выполнения проекта по стоимости, который необходимо достичь с оставшимися ресурсами, чтобы добиться установленного управленческого показателя, выражаемого в виде отношения стоимости выполнения оставшейся части работ к оставшемуся бюджету. ИПДЗ представляет собой вычисляемый индекс выполнения стоимости, который необходимо обеспечить на оставшихся работах для достижения определенной управленческой цели, такой как БПЗ или ППЗ. Если становится очевидным, что БПЗ больше не является реалистичным, руководитель проекта должен рассмотреть ППЗ. После одобрения ППЗ может заменить БПЗ при расчете ИПДЗ. Формула для ИПДЗ, основанного на БПЗ: (БПЗ  ОО) / (БПЗ  ФС). ИПДЗ концептуально представлен на рисунке ниже. Формула для ИПДЗ показана в левом нижнем углу  оставшаяся работа (определена как БПЗ минус ОО), деленная на оставшиеся средства (которые могут рассчитываться либо как БПЗ минус ФС, либо как ППЗ минус ФС).

Если кумулятивный ИВСТ ниже базового плана (как показано на рисунке ниже), все будущие работы по проекту немедленно должны выполняться в соответствии с ИПДЗ (БПЗ) (что отражено в верхней линии рисунке ниже), чтобы оставаться в рамках авторизованного БПЗ. Суждение о том, является ли данный уровень исполнения достижимым, принимается на основе ряда соображений, включая риски, расписание и техническое исполнение. Этот уровень исполнения изображен в виде линии ИПДЗ (ППЗ). Формула для ИПДЗ, основанного на ППЗ: (БПЗ  ОО) / (ППЗ  ФС). Формулы EVM представлены в таблице ниже.

Анализ исполнения

Анализ исполнения предусматривает сравнение выполнения стоимости в динамике по времени, операций расписания или пакетов работ, по которым присутствует перерасход или недоосвоение бюджета, и оценок денежных средств, необходимых для завершения выполняемых работ. Если используется EVM, то определяется следующая информация:

 Анализ отклонений. Анализ отклонений при использовании в EVM  это разъяснение (причина, влияние и корректирующие воздействия) отклонений для стоимости (ОСТ = ОО  ФС), расписания (ОСР = ОО  ПО) и отклонения по завершении (ОПЗ = БПЗ  ППЗ). Наиболее часто анализируются отклонения по стоимости и по срокам. Для проектов, в которых не применяется управление освоенным объемом, может быть выполнен аналогичный анализ отклонений путем сравнения запланированной стоимости операции с фактической стоимостью операции для определения отклонений фактического исполнения проекта от базового плана по стоимости. Дальнейший анализ может быть выполнен для определения причины и степени отклонения от базового расписания и необходимых корректирующих воздействий или предупреждающих действий. Измерения выполнения стоимости используются для оценки величины отклонения от первоначального базового плана по стоимости. Важные аспекты управления стоимостью проекта включают в себя определение причины и степени отклонения относительно базового плана по стоимости и принятие решений о необходимости корректирующих воздействий или предупреждающих действий. По мере выполнения все большего объема работ процентный диапазон допустимых отклонений будет иметь тенденцию к уменьшению.

 Анализ тенденций. Анализ тенденций предполагает изучение данных об исполнении проекта с течением времени для определения того, улучшается или ухудшается исполнение проекта. Методы графического анализа ценны для понимания исполнения на конкретную дату и для сравнения с целевыми показателями дальнейшего исполнения в форме БПЗ в сравнении с ППЗ и в форме дат завершения.

 Исполнение освоенного объема. Исполнение освоенного объема предусматривает сравнение базового плана исполнения с фактическим выполнением сроков и стоимости. Если EVM не используется, то для сравнения выполнения стоимости используется анализ базового плана по стоимости относительно фактической стоимости выполненных работ.

Управление качеством проекта

Управление качеством проекта включает в себя процессы и действия исполняющей организации, которые определяют политики, цели и сферы ответственности в области качества таким образом, чтобы проект удовлетворял тем потребностям, ради которых он был предпринят. Управление качеством проекта использует политики и процедуры для внедрения системы управления качеством организации в контексте проекта и, при необходимости, поддерживает действия по постоянному совершенствованию процессов, предпринимаемых исполняющей организацией. Управление качеством проекта направлено на обеспечение соответствия требованиям к проекту, включая требования к продукту, и подтверждение такого соответствия.

Качество и сорт  это концептуально различные понятия. Качество как поставляемый выход или результат  это «степень соответствия совокупности присущих характеристик требованиям» (ISO 9000) [10]. Сорт как конструктивный замысел  это категория, присваиваемая поставляемым результатам, имеющим одно и то же функциональное назначение, но различные технические характеристики. Руководитель проекта и команда управления проектом отвечают за достижение компромиссных решений в отношении обеспечения требуемых уровней как качества, так и сорта. Уровень качества, который

не отвечает требованиям к качеству,  это всегда проблема, а низкий сорт может не быть проблемой.

В контексте достижения соответствия требованиям ISO современные подходы к управлению качеством стремятся минимизировать отклонения и достигать результатов, соответствующих определенным требованиям. Эти подходы признают важность следующих положений:

 Удовлетворенность заказчика. Понимание, оценка, определение требований заказчика и управление ими таким образом, чтобы удовлетворить его ожидания. Для этого необходимо обеспечить сочетание соответствия требованиям (проект должен произвести то, ради чего он был предпринят) и пригодности к использованию (продукт или услуга должны удовлетворять реальным потребностям).

 Предотвращение важнее инспекций. Качество должно планироваться, разрабатываться и встраиваться, а не инспектироваться при управлении проектом или предоставлении поставляемых результатов проекта. Затраты на предотвращение ошибок, как правило, значительно ниже, чем стоимость их исправления после обнаружения в результате инспекции или в процессе использования.

 Постоянное совершенствование. Цикл «планирование-выполнение-проверка-действие» (plan-do-check-act, PDCA)  модель, описанная Шухартом и усовершенствованная Демингом,  является основой для улучшения качества. Кроме того, инициативы по улучшению качества, такие как всеобщее управление качеством (Total Quality Management, TQM), методика «шести сигм» и совместное применение методики «шести сигм» и бережливого производства (Lean Six Sigma), могут улучшить качество управления проектом, а также качество продукта проекта. Среди моделей совершенствования процессов можно привести модель качества Малкольма Болдриджа, модель зрелости организационного управления проектами (Organizational Project Management Maturity Model, OPM3®) и комплексную модель производительности и зрелости (Capability Maturity Model Integrated, CMMI®).

 Ответственность руководства. Для достижения успеха требуется участие всех членов команды проекта. Тем не менее, руководство сохраняет за собой, в рамках ответственности за качество, соответствующую ответственность за предоставление подходящих ресурсов в соответствующем объеме.

 Стоимость качества (cost of quality, COQ). Стоимость качества  это общая стоимость работы над соответствием и работы над несоответствием требованиям, которая должна быть выполнена в качестве компенсационного усилия, поскольку при первой попытке выполнения этой работы существует потенциальная возможность, что какая-то часть требуемого объема работ может быть выполнена или была выполнена неправильно. Затраты на выполнение работ по обеспечению качества могут возникать на протяжении всего жизненного цикла поставляемого результата. Например, решения, принятые командой проекта, могут повлиять на операционные затраты, связанные с использованием выполненного поставляемого результата. Затраты, связанные с обеспечением качества после закрытия проекта, могут возникать в результате возвратов продуктов, претензий по гарантии и кампаний по отзыву продукции. Таким образом, вследствие временного характера проекта и потенциальной выгоды, которая может быть получена в результате снижения послепроектной стоимости качества, спонсирующие организации могут принять решение об инвестировании средств в улучшение качества продукта. Данные инвестиции, как правило, делаются в области работы над соответствием требованиям с целью предотвращения дефектов или снижения стоимости дефектов путем инспекции несоответствующих требованиям единиц продукции. Более того, вопросы, связанные с постпроектной COQ, должны решаться в процессе управления программой и управления портфелем, например офисы управления проектами, программами и портфелями должны применять соответствующие методы анализа, шаблоны и способы выделения финансовых средств для этой цели.
