Практические советы и рекомендации закупщикам. Сборник серии публикаций «От азов до совершенства» - Ковальский Виктор Викторович 6 стр.


В настоящее время в России при реализации проектов функцию EPCM, EPC реализует, в основном, «Технический заказчик» или «Генеральный подрядчик». Термина «Технический заказчик» в зарубежных компаниях не используется, но функционально соответствует определению EPCM-подрядчик.

Российские компании, которые не обладают в достаточной степени компетенциями и навыками, создают внутри компании структуру, в которой сами выступают Техническим заказчиком и Генеральным подрядчиком (сами себя контролируют и отчитываются за качество и прогресс проекта), пытаются самостоятельно реализовать функцию EPCM-подрядчика, с иллюзией ожидаемой экономии собственных средств. Однако, в действительности, это приводит к обратному эффекту: увеличение сроков реализации проекта, ухудшение качества проекта и увеличение бюджета проекта.

В международной практике принято привлекать профессиональную компанию для реализации функции Технического заказчика (EPCM-подрядчика), которая как раз и несет все риски по срокам, качеству и бюджету проекта, где ЕРСМ-подрядчик полностью отвечает за проект. ЕРС-подрядчик, поскольку чаще всего заказчик, является не компетентным в этой области, то и строит объект «под ключ» с фиксированной завышенной ценой.

Если Заказчик является суперпрофессионалом, но ему нужен только набор услуг, связанных с проектом, в этом случае он заключает PMС-контракт, что означает разделение ответственности между Подрядчиком и Заказчиком на всех этапах реализации проекта. Данный тип контракта практически не встречается в России.

Можно утверждать, что если компания берет на себя ответственность за реализацию проекта в графике, по срокам, бюджету и мощности, то такая компания становится ответственным исполнителем (EPCM-подрядчиком), или Техническим Заказчиком.

Для наглядности, предлагаем рассмотреть структуру обоих контрактов и распределение ответственности и полномочий между заказчиком и подрядчиком:

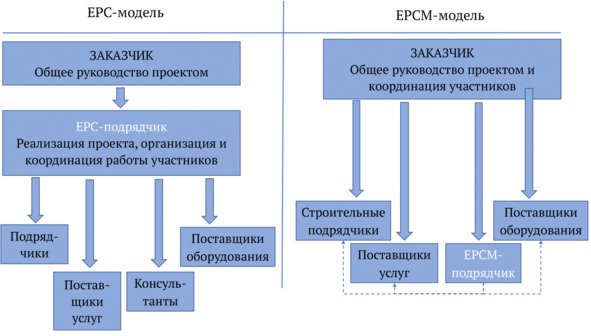

Рис.4. Распределение ролей в инвестиционном проекте


Мы довольно предметно рассказали про реализацию проектов в промышленных компаниях. Однако не стоит забывать, что оборотные средства и прибыль обеспечивают действующие производства, без которых невозможны реализация проектов и развитие компании.

Таким образом, возникает вопрос: «Как в таких условиях обеспечить потребность МТР и Услуг (Работ) для действующих производств и реализовывать крупные проекты?». Решений этой задачи несколько, но есть принципиальное требование: разделить операционные и проектные закупки, как разные процессы и методы управления. Некоторые руководители ошибочно считают, что если они достигли достаточно высокого уровня в операционном обеспечении действующих производств, максимально задействовав категорийную стратегию и эффект «синергии», то это можно тиражировать и на проектные закупки. Тем самым, сохранив централизацию, систему контроля и процедуры, а главное,  не увеличив штатное расписание закупщиков (одни и те же категорийные менеджеры смогут закупать, как для «операционки», так и для проектов).

Давайте разбираться, основные отличия операционных и проектных закупок:


Предмет закупок

Операционные-это в основном регулярно-закупаемые ТМЦ и Услуги (Работы), а также срочные заявки, возникающие при внеплановых остановках.

Проектные-это выбор лицензиатов по технологии, разово закупаемое технологическое и вспомогательное оборудование, выбор материалов при проектировании, выбор ЕРС (М) -подрядчиков для строительства новых промышленных объектов.


НСИ, категоризация

Операционные-номенклатурный справочник, категоризация на уровне позиций и товарных групп.

Проектные-категоризация на уровне пакетов основного и вспомогательного оборудования и работ с привязкой к WBS -структуре проекта.


Планирование закупок

Операционные-годовое, квартальное планирование потребности. Ключевые вехи: срок поставки (доступность для заказчика).

Проектные-цикл закупок планируется в соответствии с графиком проекта и критичностью пакетов. Ключевые вехи: исходные данные для проектирования от производителей оборудования, сроки и этапы отгрузки и поставки, проект перевозки (негабарит, тяжеловес), опережающее размещение заказа (Long Lead Items), пересмотр приоритетов (критический путь проекта, стройготовность объекта).


Цикл закупок и границы процесса

Операционные  от заявки до контракта или от заявки до поставки

Проектные  Early Works (предварительная контрактация основного и вспомогательного технологического оборудования по проекту), в стадии реализации проекта Pre-FEED, FEED, от выбора ЕРС (М) -подрядчика до завершения контракта (поддержка и контроль функции «Procurement» подрядчика), от проектной спецификации (опросный лист) до ввода оборудования в эксплуатацию.


Функционал закупок

Операционные  консолидация потребности, аттестация контрагента, процедура выбора поставщика, заключение договора, управление поставками, управление запасами, управление категориями.

Проектные  формирование ТЗ (ITB) по опросным листам и спецификациям проектировщика, контрактная и закупочная стратегия проекта, определение состава и границ закупочных пакетов, бюджетирование пакетов (RFI) и подтверждение доступности основных технических решений на рынке, поддержка и обновление базы знаний поставщиков оборудования, предквалификация поставщиков и подрядчиков, разработка детального ITB по специфике каждого пакета, тендеры с участием зарубежных контрагентов, расширенные формы контрактов (коммерческие и технологические гарантии, лицензии, соглашения о техподдержке, условиям ограничения ответственности и пр.), «экспедайтинг»  управление исполнением контрактов, таможенное оформление, получение класс-решений с «нулевой» ставкой на комплексные поставки, управление проектными перевозками (негабарит, тяжеловес), управление временными складами и площадками, управление услугами шеф-монтажа и пуско-наладки.


Взаимодействие с поставщиками

Операционные-аттестация, KPI поставщика, развитие поставщиков, стратегическое партнерство.

Проектные  Vendor List (база знаний по ключевым поставщикам оборудования), технологии и инновации на рынке, двух-стадийные контракты (Long Lead Items), «экспедайтинг»  управление исполнением контрактов.


Бюджетирование

Операционные  на основании статистики предыдущих периодов по позициям и статьям затрат.

Проектные  на основании запросов (RFI) и опыта по объектам-аналогам с коэффициентами пересчета, ведомости оборудования и материалов по проекту.


Отчетность

Операционные  статус по заявкам (37 этапов), план/факт по своевременности, план/факт по бюджету, персональные KPI.

Проектные  статус по пакетам (20+ этапов), влияние на график проектирования, влияние на график строительства, влияние на бюджет проекта, влияние на общий критический путь проекта, влияние на NPV проекта, персональные KPI.


Распределение задач

Операционные  «категорийный» подход: специализация закупщиков по номенклатуре, распределение задач между специалистами по этапам процесса.

Проектные  «от начала до конца»: за каждым пакетом (пакетами) закрепляется один менеджер по закупкам, который ведет его от формирования ТЗ до ввода в эксплуатацию, любой интерфейс-риск для целей проекта.


Ответственность

Операционные  поддерживающий процесс: ответственность за исполнение плана закупок и соблюдение регламентов.

Проектные  основной процесс: ответственность за результаты проекта, как интегрированная функция проектного офиса.


Дополнительно, хотелось бы обратить Ваше внимание на ключевые тезисы к организации проектного офиса:

 проектный офис отвечает за результаты реализации проекта (сроки, бюджет, достижение технологических проектных параметров). ПО должен располагать ресурсами и полномочиями для выполнения всех задач, в т.ч. закупок. В противном случае он не может отвечать за результат.

проект  это, всегда высокая степень неопределенности и новизны. Планирование закупок в проекте в корне отличается от планирования в операционной деятельности. Ресурс закупок обязан гибко перераспределять задачи в зависимости от критического пути проекта, приоритетов и рисков.

закупки проектного офиса требуют расширенных компетенций. Закупки организовывают и проводят международные тендеры, подписывают рамочные соглашения на ранних стадиях проекта, заключают контракты с экспортерами, управляют специальными перевозками, осуществляют импортные таможенные операции, определяют гарантийные условия и ответственность поставщиков.

автоматизация и цифровизация. Базово необходимые системы для проектных закупок уже внедрены. Необходимо сохранить автоматизированную систему согласования протоколов ТК по выбору поставщиков, согласования и контрактации с ними, расширения органайзера контрагентов, независимо от использования различных программных продуктов. Также развития требует система электронного документооборота и отчетности.


Основные проблемы на стадии «С»

(Строительство/Construction) между Заказчиком

и Подрядчиком


Отдельно, хотелось бы рассказать об основных ошибках и проблемах, которые возникают у Заказчика во время строительно-монтажных работ.

Существует три участника внесения изменений в объем, сроки и стоимость строительства в целом или его этапов:

Заказчик, который в ходе строительства пытается внести дополнения, изменения и даже замену проектных и технологических решений.

Причина: На фазе проектирования стадии «П» и «РД» инициатор не участвовал или делегировал свои полномочия, а теперь решил внести «новаторские» идеи, после утверждения проекта и прохождении экспертизы.

Действия: Если это повлияет на сроки и стоимость проекта, допускать этого нельзя ни в коем случае. Это процедурно длительный процесс (внесение изменений в проект, согласование, получение разрешений в надзорных органах) и все это время подрядчик будет простаивать или внесет в график производства работ корректировки по вине заказчика.

Проектировщик, который допустил ошибки в расчетах объемов, конструктивных нагрузок, наложении инженерных сетей, компоновочных решениях и пр. Это может выявиться в ходе камеральных проверок службы Заказчика, при проведении строительно-монтажных работ или в ходе инспекции надзорных органов.

Причины: Недостаточный контроль со стороны заказчика при приемке разделов проекта и рабочей документации, и как следствие выявление на фазе СМР и даже после его окончания.

Действия: Если все же это произошло, то служба Авторского надзора совместно с заказчиком, без дополнительных согласований и бюрократии, должны принять взвешенное решение, зафиксировать его и немедленно приступить к ликвидации «узких мест», с последующей корректировкой РД.


Подрядчик, который может воспользоваться недостаточным контролем и ресурсом заказчика, внести изменения в проект, которые повлияют на качество материалов и их ресурс, технологию и сроки проведения работ, увеличат стоимость работ и предъявляемые объемы.

Причины: Подрядчик попытается инициировать замену материалов, технологии проведения работ, заявить дополнительный объем работ или материалов, которые выходят за расчетные показатели по проекту, объявить новую цену и условия на дополнительный объем. И пока эти изменения заказчик не согласует, приостановить проведение работ по вине заказчика. Это не единичный случай, а широко используемая практика.

Действия: в договоре (контракте), необходимо четко прописать вышеописанные ситуации и предусмотреть понятные для всех сторон процедуры и принципы. Если конфликт зашел в тупик, необходимо предусмотреть возможность исключения каких-либо работ или части их объема, с передачей их другому подрядчику и беспрепятственному доступу нового подрядчика на строительную площадку со стороны подрядчика.

В западной практике существует «железное» правило и принципы:

Без полноценного проекта («П» + «РД»/ Basic Engineering + Detail Engineering) не начинают строительство

Изменения в утвержденный и прошедший экспертизу проект не инициируются и не вносятся, кроме предписаний надзорных органов

Все изменения, дополнения и корректировки возможны после ввода объекта в эксплуатацию (во время проведения остановочных капитальных ремонтов, модернизаций, реконструкций)

К сожалению, в России очень мало проектов, которые придерживаются подобных принципов и правил.


Выводы:

Отвечая на вопрос: «Как в таких условиях обеспечить потребность МТР и Услуг (Работ) для действующих производств и реализовывать крупные проекты?», с учетом вышеизложенных материалов, необходимо произвести несколько последовательных действий:

принять решение о разделении операционных и проектных закупок. В случае, если руководство компании примет решение о сохранении централизованной функции закупок, необходимо обеспечить функциональное подчинение проектных закупок центральной функции, а административное подчинение оставить за руководителем Дивизиона управления проектами или руководителем проектного офиса.

сформировать матрицу распределения ответственности и полномочий между центральной функцией закупок и функцией проектных закупок.

разработать и дополнить процедурами, положениями и регламентами основные стратегии, стандарты и KPI по закупкам.

внести изменения в целевую организационную структуру подразделения закупок и утвердить приказом генерального директора.

провести презентацию новой организационно-функциональной структуры закупок с руководителями структурных подразделений и руководителями функций компании.

Конечно, такие принципиальные реорганизационные решения должны приниматься на уровне менеджмента или правления компании, поскольку они повлияют на все действующие бизнес-процессы сопряженных функций.

6. Складской комплекс и оценка эффективности

его работы

Отдельная тема нашей публикации  эффективное управление запасами. Начнем с описания складских комплексов (СК) и требований к его эксплуатации.


Требования к организации складских комплексов

на территории крупного промышленного

комплекса.


Перечислим основные требования к проектированию и строительству новых складских комплексов для хранения и обработки МТР (в т.ч. сырья и нормируемых материалов), а также требования к модернизации существующих складских объектов на промышленных предприятиях. Данные требования не применимы для складов готовой продукции.

Складской комплекс в обязательном порядке должен отвечать следующим основным требованиям:


1. Расположение, транспортная доступность:

 на территории предприятия (внутри охраняемого периметра) для минимизации временных затрат на перемещение МТР от СК до потребителей;
